Планирование планово-предупредительных ремонтов оборудования

Проблема срыва сроков производственных заказов

Срыв сроков готовности производственных заказов представляет собой серьезную проблему. Как же все-таки добиться консенсуса интересов службы главного механика и производственных подразделений, оборудование которых попадает в график проведения ППР?

График ППР и его влияние на эффективность

Неудачно спланированные планово-предупредительные ремонты оборудования нередко приводят к срыву сроков исполнения заказов. Вот почему директор производства, скажем мягко, без особого энтузиазма встречает главного механика с предложением, от которого невозможно отказаться — графиком проведения ППР.

Как известно, ППР включает в себя:

Тип работ Описание Характеристики
Плановое техническое обслуживание Комплекс процедур по поддержанию работоспособности и исправности оборудования При эксплуатации
Плановые ремонты по графику Ремонты для обеспечения или восстановления работоспособности По ремонтному циклу, указывается месяц
Ремонты по состоянию оборудования С учетом состояния отдельных систем и частей Прогнозируется по показаниям датчиков

Три класса систем ТОиР

Для формирования графиков ППР сегодня используется специализированное программное обеспечение, предназначенное для информационной поддержки ТОиР (технического обслуживания и ремонта).

Можно выделить три класса программных решений в области ТОиР, различающихся по функциональным возможностям и полноте предоставляемого сервиса:

Класс системы Описание Характеристики Применение
CMMS
(Computerized Maintenance Management Systems)
Простые компьютерные системы управления ремонтами Привязаны к отрасли, не обладают глубокой функциональностью Небольшие предприятия
EAM
(Enterprise Asset Management)
Системы управления основными фондами Глубокая функциональность в области ТОиР, но не всегда полная горизонтальная интеграция Средние и крупные предприятия
Модули ТОиР в ERP
(Enterprise Resource Planning)
Функционал в ERP-системах Меньший объем по сравнению с EAM, но полная интеграция со всеми модулями ERP Средние и крупные промышленные предприятия

Оборудование останавливают для планово-предупредительного ремонта, когда оно еще находится в рабочем состоянии. Этот (плановый) принцип вывода оборудования в ремонт позволяет произвести необходимую подготовку к остановке оборудования, как со стороны специалистов ремонтной службы, так и со стороны производственного персонала.

Подготовка к ППР заключается в:

  • ✓ Уточнении дефектов оборудования
  • ✓ Подборе и заказе запасных частей и деталей, которые следует сменить при ремонте

Однако, график ППР, формируемый на межцеховом уровне, не учитывает реальную загрузку останавливаемого на профилактику оборудования в текущий момент времени. Последнее обстоятельство нередко сказывается на скорости исполнения производственных заказов, поскольку нередко работы ППР назначаются на тот период, когда соответствующим станкам следовало бы интенсивно работать.

MES-системы: контроль остаточного ресурса

Фактическую информацию об остаточном ресурсе оборудования можно получить с помощью современных исполнительных производственных систем (MES — Manufacturing Execution Systems), предназначенных для оптимизации внутрицеховых материальных потоков, в частности, для составления плотных пооперационных производственных расписаний.

Используя эффективные эвристические оптимизационные алгоритмы, эти системы формируют сменно-суточные задания на рабочие места с учетом текущего состояния производства. Одновременно составляется график обеспечения оборудования средствами технологического оснащения, а также расписание проведения работ, связанных с планово-предупредительным ремонтом.

Контроль остаточного ресурса оборудования средствами MES ФОБОС

Рис. 1. Контроль остаточного ресурса оборудования средствами MES «ФОБОС»

Подсистема имитационного моделирования материальных потоков в MES в диспетчерском режиме автоматически отслеживает исполнение текущего производственного расписания и, следовательно, фиксирует фактически отработанное время по каждому станку. Система визуализирует текущее значение остаточного ресурса, что дает возможность диспетчеру принимать оперативные решения относительно проведения профилактических работ.

Доступность и эффективность работы оборудования

График ППР, сформированный в ТОиР, представляет собой объемный план дополнительных работ, которые следует выполнить на определенном отрезке времени на фоне изготавливаемых партий деталей и сборочных единиц (ДСЕ).

Чередование и периодичность планово-предупредительного ремонта оборудования определяется:

  • ✦ Назначением оборудования
  • ✦ Его конструктивными и ремонтными особенностями
  • ✦ Габаритами
  • ✦ Условиями эксплуатации

Однако ответ на вопрос: «Когда именно следует приступить к планово-профилактической работе на заданном рабочем месте» отдается на откуп руководителя ремонтной службы.

А между тем, работы ППР могут представлять собой последовательность ремонтно-профилактических операций, связанных с временным отключением технологического оборудования, а следовательно, с потерей производительности станочной системы.

Эти работы могут выполняться в цехе как параллельно (в случае нескольких одновременно привлеченных ремонтников), так и последовательно.

Назначение работ ППР с учетом плановой загруженности оборудования

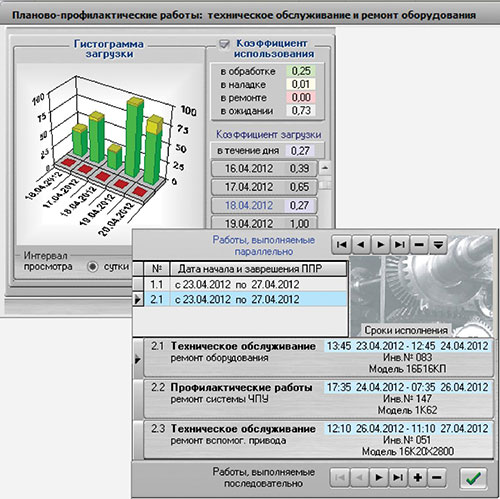

Рис. 2. Назначение работ ППР с учетом плановой загруженности оборудования

При этом желательно назначать начало работ ППР на тот период, когда оборудование наименее загружено в связи с выполнением основного производственного плана.

Остается узнать: «А как оптимальным образом должно быть загружено оборудование, чтобы скорость исполнения заказов была бы максимальной?» — решим эту задачу, справимся и с задачей эффективного распределения работ ППР.

Оптимизация ППР на цеховом уровне

Ниже приведен пример использования MES-системы «Фобос» (Россия) для эффективного планирования ППР на цеховом уровне.

Для расчета пооперационного производственного расписания в системе назначаются критерии оптимизации и используется соответствующий APS-модуль, а для получения более эффективной загрузки оборудования дополнительно проводится итерационная процедура «уплотнения» расписания методом «Вычисляемых приоритетов».

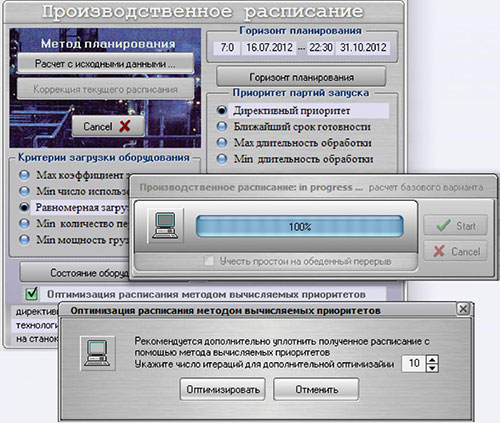

Интерфейс процедуры оптимизации производственного расписания в MES ФОБОС

Рис. 3. Интерфейс процедуры оптимизации производственного расписания (MES «ФОБОС»)

Дополнительные работы

Помимо планово-предупредительного ремонта для ликвидации небольших изъянов в работе оборудования осуществляют и другие работы (межремонтная профилактика), которые проводят до исчерпывания всего рабочего ресурса станка.

Еще для устранения последствий аварий проводится аварийно-восстановительный ремонт, который требует незамедлительного прекращения работы оборудования. При возникновении такой ситуации MES-система позволяет скорректировать текущее производственное расписание с учетом отключения неисправного станка на некоторое время.

Планирование операций

В сформированном производственном расписании оптимальным образом компонуются как технологические операции, так и работы по профилактическому ремонту оборудования.

Планирование технологических операций на рабочие места зависит от:

  • ✓ Соответствия конструктивных признаков и точностных характеристик оборудования требованиям, предъявляемым к обрабатываемым поверхностям
  • ✓ Вида и габаритов исходной заготовки

Ремонтная сложность

Низкое значение остаточного ресурса, менее 25%, в значительной мере влияет на необходимость проведения ППР по состоянию конкретных станков.

Для сравнения объемов ремонтных работ различных станков в разных цехах предприятия, а также для анализа данных о состоянии оборудования цехов за определенные периоды времени введена единица так называемой ремонтной сложности:

Тип сложности Обозначение Описание
Механической части Физический объем работ для ППР механической части
Электрической части Физический объем работ для ППР электрической части

Это — физический объем работ, необходимый для проведения ППР механической (электрической) части некоторой условной машины, качество которого отвечает требованиям технических условий на ремонт, а трудоемкость эквивалентна:

  • 50 час. работы для механической части
  • 12,5 час. работы для электрической части

в организационно-технических условиях среднего ремонтно-механического цеха машиностроительного предприятия.

Оптимизация с помощью MES «ФОБОС»

MES-система «ФОБОС», учитывая заданные нормы времени для ремонтных работ, позволяет не просто отслеживать план–график проведения ППР, а даже оптимизировать его на уровне цеха: операции планово-предупредительного ремонта распределяются по обслуживаемому оборудованию совместно с основными технологическими операциями с учетом тех рамок, за которые не должно выходить время их начала и окончания согласно основному графику ППР.

Этапы оптимизации

Оптимизация ППР на цеховом уровне начинается с того, что для каждой проводимой работы указывается:

  1. Ее характер (параллельно/последовательно выполняемые работы)
  2. Время начала ППР
  3. Категория работ (профилактика, плановый ремонт, ремонт по состоянию оборудования)
  4. Описание их вида

Для того, чтобы диспетчер мог аргументировано назначить время начала работ ППР, предусмотрен просмотр гистограммы ежедневной загрузки оборудования. Это позволяет выбирать время наименьшей загрузки станка и назначить этот день в качестве начальной даты проведения ППР.

Таким образом, оптимизируя управление процессом производства по методу вычисляемых приоритетов, быстро формируется эффективный график проведения ППР, в котором все операции назначаются и рассматриваются диспетчером, как и обычные технологические операции.

Естественно, что определяя время и место ППР в графике производства, MES-система учитывает:

  • ✓ Текущий остаточный ресурс оборудования
  • ✓ Его загруженность
  • ✓ Существующее производственное расписание на данном участке

После того как диспетчер в диалоге учитывает все упомянутые выше пункты, необходимо скорректировать текущее производственное расписание: MES-система сама пересчитает и оптимизирует расписание с внесенными в него изменениями в зависимости от выбранных при этом оптимизационных критериев.

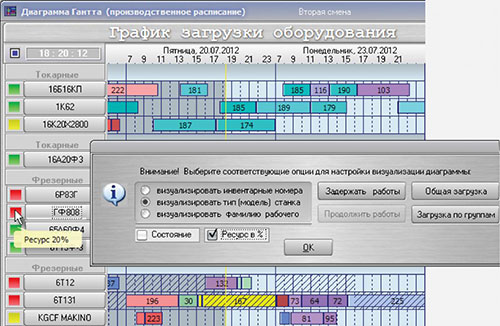

На графике загрузки оборудования (диаграмме Гантта) результат планирования работ ППР на фоне выполняемых технологических операций выглядит так, как показано на рис. 4.

Оптимизированный план работ ППР на диаграмме загрузки оборудования

Рис. 4. Оптимизированный план работ ППР на диаграмме загрузки оборудования

Описанная выше процедура за счет оптимального размещения работ ППР на оборудование цеха позволяет минимизировать риски срыва основного производственного плана цеха, одновременно увеличивая скорость исполнения заказов.

Межремонтный этап обслуживания

Важным организационным этапом в обеспечении надежной работы оборудования является так называемый межремонтный этап его обслуживания, который осуществляется в основном без остановки оборудования.

Это обычная профилактика, которая заключает в себе каждодневный осмотр и уход за оборудованием с целью максимально продлить период его непрерывной работы в промежутках между ППР.

Содержание межремонтного этапа

Межремонтный этап обслуживания заключается в:

Мероприятие Описание Цель
Отслеживание состояния Контроль параметров оборудования Раннее выявление проблем
Соблюдение регламента Эксплуатации рабочими Предотвращение нарушений
Ежедневная чистка и смазка Механических узлов станков Поддержание работоспособности
Своевременная ликвидация Мелких поломок и регулирование механизмов Предотвращение серьезных аварий

Межремонтный этап обслуживания осуществляется без остановки производства (как правило, эта профилактика проводится в период перерывов в работе станков и агрегатов).

Акцент делается на предупреждение и раннее выявление дефектов оборудования, которые могут привести к более серьезным проблемам, в частности, оказать влияние на качество изготавливаемых изделий.

Заключение

Система планово-предупредительного ремонта (ППР) представляет собой комплекс организационно-технических мероприятий предупредительного характера, проводимых в плановом порядке для обеспечения работоспособности парка машин в течение всего предусмотренного срока службы.

Современные программные комплексы, относящиеся к категории исполнительных производственных систем, позволяют:

  • ✓ Оптимально распределять работы ППР на оборудование цеха
  • ✓ Минимизировать риски срыва основного производственного плана
  • ✓ Увеличивать скорость исполнения заказов
  • ✓ Учитывать остаточный ресурс оборудования
  • ✓ Интегрировать ремонтные работы с технологическими операциями

Использование MES-систем для оптимизации ППР — это эффективный путь к повышению общей эффективности использования технологического оборудования на предприятии.
